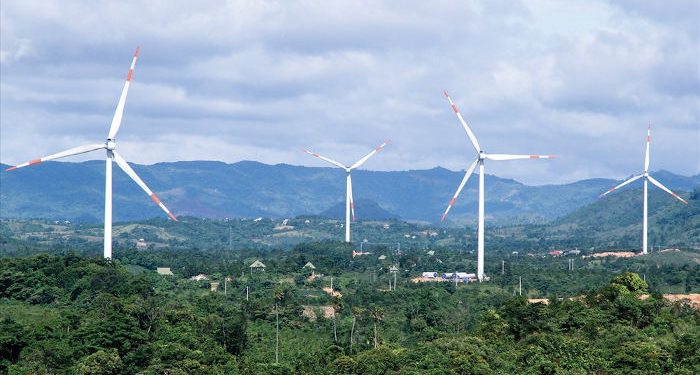

Để kịp đóng điện trước 31/10/2021 nhằm hưởng giá ưu đãi, nhiều nhà đầu tư điện gió tại tỉnh Quảng Trị đã thi công xây dựng dự án trước khi thực hiện các thủ tục giao đất, cho thuê đất, chuyển đổi mục đích sử dụng rừng.
Theo Sở Kế hoạch và Đầu tư tỉnh Quảng Trị, nhiều dự án năng lượng dù được hưởng lợi từ chủ trương đầu tư nhưng thời gian triển khai trên thực địa phải mất nhiều thời gian do có nhiều thủ tục khác nhau sau khi được cấp phép đầu tư (như: môi trường. lập thủ tục, hoàn thiện kế hoạch sử dụng đất, xây dựng mục đích sử dụng đất, cấp phép xây dựng, phòng cháy chữa cháy, đấu nối đường bộ …).
Thời gian hoàn thành các thủ tục kéo dài, chồng chéo liên quan đến nhiều sở, ngành, nhiều cấp chính quyền, gây tốn kém nhiều công sức và thời gian của nhà đầu tư. Bên cạnh đó, việc đền bù giải phóng mặt bằng thường gặp nhiều khó khăn, vướng mắc trong thời gian dài.
Đặc biệt, trước áp lực về tiến độ thực hiện dự án (đóng điện chạy thử trước ngày 31/10/2021 để được hưởng ưu đãi về biểu giá), nhiều chủ đầu tư gió triển khai xây dựng công trình trước khi khởi công chưa thực hiện các thủ tục. mục đích sử dụng, v.v. không tuân thủ các quy định của pháp luật, tạo dư luận không tốt.
Về tình hình thu hút đầu tư trên địa bàn tỉnh, hiện có một số dự án ngoài khu công nghiệp, khu kinh tế có tổng mức đầu tư đáng kể, chủ yếu tập trung vào lĩnh vực năng lượng tái tạo như: Linh 5 (do Công ty cổ phần Phong điện Hướng Linh 5 thực hiện. với tổng vốn khoảng 1.346 tỷ đồng).
Công ty Cổ phần Phong điện Hướng Hiệp 2 (Công ty Cổ phần Phong điện Hướng Hiệp – THC với tổng vốn khoảng 1.370 tỷ đồng), Phong điện Hướng Hiệp 3 (Công ty Cổ phần Phong điện Hướng Hiệp Công ty – THC với tổng vốn khoảng 1.350 tỷ đồng), Trang trại chăn nuôi công nghệ cao kết hợp năng lượng mặt trời trên mái (tổng vốn khoảng 843 tỷ đồng)…
Tính đến tháng 10/2020, đã có 14 dự án năng lượng tái tạo được chấp thuận đầu tư, với tổng vốn đầu tư khoảng 22.620 tỷ đồng.
Trong số này, có 4 dự án đang cố gắng triển khai để kịp đóng điện vào ngày 31/10/2021 (gồm các nhà máy điện gió Tài Tâm, Hoàng Hải, Amaccao Quảng Trị 1 và Tân Hợp).
Riêng dự án điện gió Tài Tâm (trị giá 1.800 tỷ đồng, thời hạn hoạt động 50 năm), hiện đã giải phóng mặt bằng 45%). Toàn tỉnh hiện có 579 dự án được chấp thuận chủ trương đầu tư còn hiệu lực với tổng vốn đầu tư khoảng 206.706 tỷ đồng.
Trong đó, có 403 dự án thực hiện ngoài khu công nghiệp, khu kinh tế với tổng vốn đầu tư khoảng 100288 tỷ đồng, 176 dự án thực hiện trong khu công nghiệp, khu kinh tế. 300 dự án đã và đang triển khai (tổng mức đầu tư khoảng 23.060 tỷ đồng) và 279 dự án đang triển khai.
Một số dự án trong khu công nghiệp, khu kinh tế có tổng mức đầu tư lớn như: Khu công nghiệp Quảng Trị (tổng vốn khoảng 2.074 tỷ đồng của Liên doanh Việt Nam – Công ty TNHH Khu công nghiệp Singapore, Công ty CP Đô thị Amata Biên Hòa và Công ty Cổ phần Sumitomo); Dự án xây dựng và trao đổi hạ tầng khu công nghiệp đa ngành Triệu Phú với tổng vốn đầu tư khoảng 4.533 tỷ đồng do công ty cổ phần Trung Khôi làm chủ đầu tư.
